土地と搬入の条件に向き合い、工程を組み直す。
土地・搬入・物流の条件が変われば、工程全体も変わります。鉢形蓄電所で起きた制約と、関係者をつないで対応した実例を紹介します。
この記事でわかること
- 鉢形蓄電所の概要と受電までの経緯
- 自治体との乗り入れ道路協議
- 通関事情による搬入遅れの影響
- 工程の再調整でJESDIが行ったこと
- 後続案件の輸送計画へ生かす学び
鉢形蓄電所を理解する
JESDIの視点
共通モデルを使っても、土地の条件は同じではない

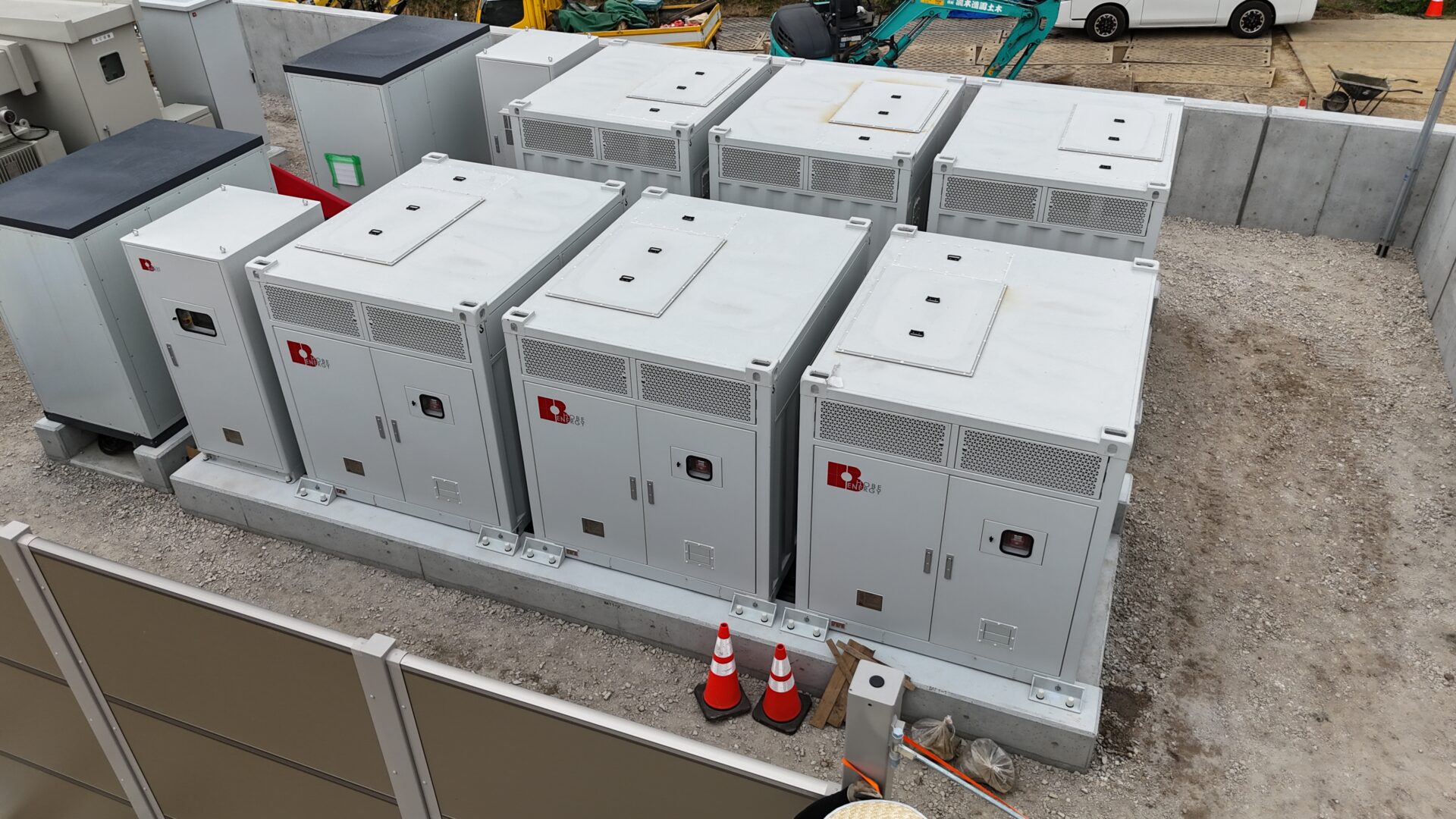

鉢形蓄電所は、埼玉県寄居町にある出力2MW・約5MWhの蓄電所です。HOBE ENERGYの統合システムを採用し、2026年3月24日に着工、7月13日に受電しました。[JESDIの鉢形蓄電所の実績紹介](https://japan-energystorage.co.jp/projects/hachigata/)
その後、2026年9月22日(火)に需給調整市場の一次調整力へ参入し、運用を開始しました。受電から市場参入までの日付差は71暦日です。現場での試験作業だけでなく、審査や手続きも含む期間を示しています。
上奈良・七本木で使ったモデルを軸にしながら、土地固有の条件と、輸送の事情へ対応した案件です。
設備の仕様を共通化しても、土地の出入口や道路、外部の工事・手続きまで同じになるわけではありません。現場ごとの確認が、共通モデルを実際に使うための条件になります。
本案件は東京電力パワーグリッドのエリアです。関西電力送配電エリアの愛荘町とは手続き・確認条件が異なるため、案件の条件に合わせて工程を管理しています。

乗り入れ道路は、敷地の中だけでは決められない
鉢形では、自治体が所有する擁壁があり、乗り入れ道路の計画について慎重な協議を進めました。
敷地に機器を配置できても、そこへどう入るかが成立していなければ搬入できません。土地の境界の外側に関わる条件も、建設の計画へ含める必要があります。
JESDIは、関係する条件を確認し、乗り入れの方法を計画へ反映しました。これは途中で突然発生した搬入事故への対応ではなく、当初から土地の条件に合わせて進めた準備です。

計画が動いたのは、機器の通関の段階だった
機器の輸送では、通関手続きの変更によって時間を要し、HOBE ENERGYの設備搬入が予定より遅れる事象がありました。
現場の作業が予定どおりでも、機器が届かなければ据付や配線を進められません。輸送の遅れは、配送日だけの問題には収まりません。
クレーンや電気工事の手配、作業員の日程、電力会社側の工事との関係まで見直す必要があります。JESDIは、通関状況を共有し、関係者の予定と影響を整理しました。
JESDIの実践
搬入日が変わると、何を決め直すのか
JESDIは、施工会社、物流会社、HOBE ENERGY、送配電事業者の関係者と、日程の再調整を進めました。
機器はいつ到着する見通しか。その日に車両とクレーンを手配できるか。工事の担当者は入れるか。必要な安全措置をいつ完了でき、電力会社側の工事へどうつなげるか。
それぞれに都合を聞くだけでは、新しい工程は決まりません。全体の依存関係を整理し、実行できる日程として合わせる必要があります。
JESDIの視点
遅れは発生した。その中で影響を抑える
機器搬入の遅れは、工程に約2週間の影響を及ぼしました。クレーンや電気工事の予定を変更し、作業の手配をやり直す必要もありました。
そのうえで、電力会社と安全措置の日程を協議し、決めた準備を実行することで、さらに遅れが広がらないよう調整しました。
予定が動いたときに重要なのは、最初の工程表を維持しているように見せることではありません。現実の条件で、どこまで影響を抑えられるかを判断し、次の工程を確実につなぐことです。
共通の設備モデルを、土地に合わせて使う
鉢形では、HOBE ENERGYの5ftコンパクト型を採用しています。機器の仕様や接続など、共通化できる準備を土台にしながら、この土地の乗り入れと搬入の条件を合わせました。
設備の構成が同じでも、現場の進入口や工事の手配は毎回確認します。今回も、擁壁に関わる協議と、通関・搬入日程の変更には、その案件に合わせた対応が必要でした。
共通モデルがあるからこそ、土地固有の条件や変化への対応に力を使える。標準化と現場の判断を一緒に働かせることが、複数案件を進める基盤になります。
対象のHOBE構成は、1台836kWhの5ftコンテナ6台で約5MWhです。搬入は8トントラックで1台ずつ運ぶ形を取り、据付は荷の重量と作業半径に合うクレーン計画で進めます。
次の輸送計画には、変動を受け止める余裕を入れる
この案件の経験は、後続の運搬工程に余裕を見込む考え方へつながります。出荷予定と現地搬入を、変更の余地がない日程で直結させると、通関などの変動を受け止めにくくなります。
製作・出荷・通関・国内輸送の節目を確認し、どこに変動の可能性があるかを見ます。その情報を、施工や電力会社との調整へ早く返すことが必要です。
JESDIは、共通の設備モデルを使いながら、現場で得た経験を工程の組み方へ反映します。案件ごとの出来事を、その現場だけで終わらせないことが重要です。
JESDIが大切にすること
JESDI WAY
予定が動いたときに、関係者をつなぎ直し、実行できる工程を決める。鉢形では、土地の協議と搬入遅延への対応を通じて、外部条件の変化をどう受け止めるかが問われました。JESDIは、その経験を次の輸送・施工計画へ返します。
結論
鉢形の開発では、土地固有の乗り入れ条件と、通関による搬入の遅れへ対応し、2026年7月13日の受電から9月22日の市場参入・運用開始へ進みました。 JESDIは、発生した遅れを踏まえて工程を組み直し、電力会社や施工・物流の担当と次の仕事をつなぎました。共通モデルに現場の経験を重ねることで、次の案件の備えを具体化していきます。
