東京電力管内 — 高圧系統用蓄電所
埼玉県上奈良蓄電所
埼玉県熊谷市
出力・容量
2MW / 5MWh
区分
高圧系統用蓄電所
受電
2026年3月27日
市場参入
2026年6月16日
Overview
埼玉県熊谷市の高圧系統用蓄電所(2MW/5MWh)。コミッショニング4日という工程短縮を実現し、受電後約2.5か月で需給調整市場に参入したプロジェクト。
Background
背景
首都圏エリアでの高圧蓄電所需要が拡大する中、複数案件を並行して立ち上げる再現性のある工程が求められていました。
Challenge
課題
機器仕様・制御設計・市場要件が個別最適に陥りやすい構造の中で、現地調整の工数をいかに圧縮するかが焦点でした。
The JESDI Method
JESDIの推進
HOBE ENERGY製5ftコンパクト型統合蓄電システムを採用し、蓄電池・EMS・PCS・受変電設備を一体設計。RUTILEAの運用戦略を制御設計へ事前反映し、試験当日の調整を最小化しました。
Result
結果
コミッショニングを4日で完了し、受電後約2.5か月で需給調整市場へ参入。愛荘町で確立したモデルの再現性を首都圏で実証しました。

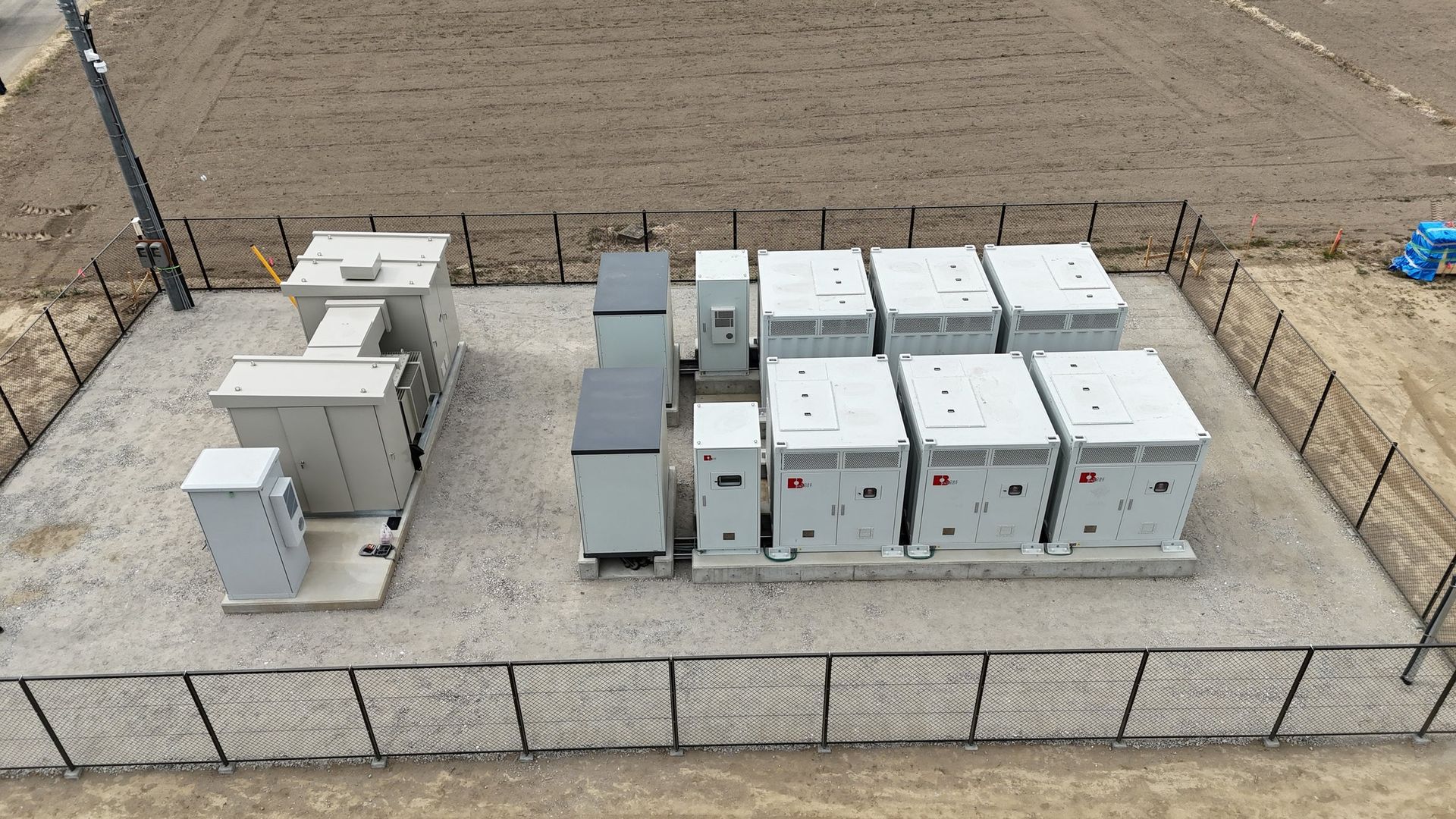

上奈良蓄電所 — HOBE ENERGY製 5ftコンパクト型統合蓄電システム
