土地の先に、建設と運用の姿を見る。

広くて安い土地でも、蓄電所を建てられるとは限りません。搬入・地盤・法令・ハザード・系統まで、取得前に見るポイントを整理します。

この記事でわかること

  • 設備構成に応じて必要な面積・形状を判断する考え方
  • 大型設備を搬入できる道路・搬入口の条件
  • 地盤・法令・近隣・自然災害リスクの確認方法
  • 土地と系統条件を一体で評価する理由
  • JESDIの土地DDが一般的な不動産DDと異なる点

蓄電所用地を理解する

JESDIの視点

蓄電所用地は「置ける土地」ではなく「動かせる土地」

系統用蓄電所には、蓄電池、電気を変換するPCS、設備を制御するEMS、受変電設備、通信設備などを配置するスペースが必要です。しかし、図面上で設備が収まるだけでは、蓄電所用地として十分とはいえません。

大型設備を現場へ搬入できること、必要な基礎を施工できること、周辺環境や法令上の条件を満たすこと、そして電力系統への接続可能性があることまで確認して、初めてプロジェクトの候補地になります。

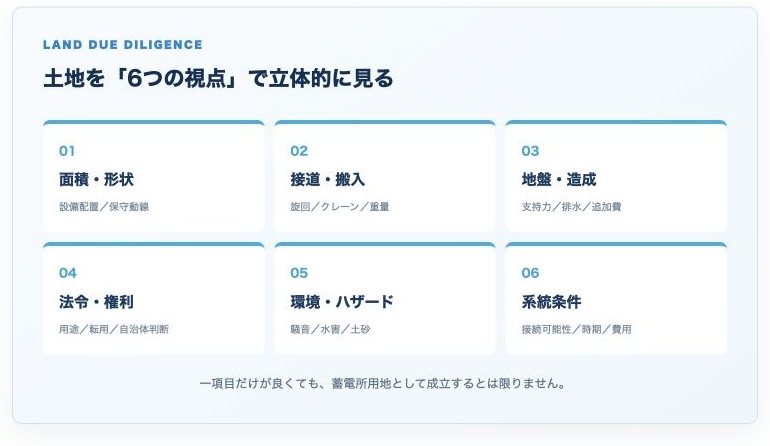

土地の条件やリスクを取得前に調べることを、土地のデューデリジェンス、略して「土地DD」と呼びます。

土地DDの目的は、土地の欠点を探すことではありません。対策を含めても、安全性と事業性を確保できる土地かを判断することです。

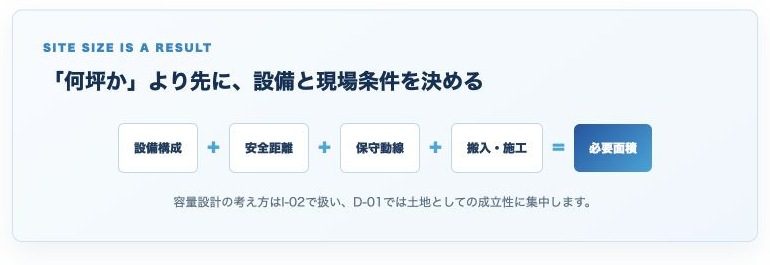

必要面積は設備構成から決まる

蓄電所用地に必要な面積を、すべての案件に共通する一つの数字で示すことはできません。出力や容量だけでなく、蓄電池・PCS・受変電設備の仕様、機器の構成、安全距離、保守動線、搬入方法などによって変わるためです。

土地を見る際は、単に「何坪あるか」を確認するのではなく、採用を想定する設備を配置できる形状か、施工や将来の保守に必要な空間を確保できるかを確認します。同じ面積でも、細長い土地、段差のある土地、接道位置が限られる土地では、実際に使える範囲が大きく異なります。

そのためJESDIでは、土地の広さだけで先に可否を決めず、設備構成と現場条件を照らし合わせて配置を検討します。設備容量をどう考えるか、またJESDIが4〜5MWhを基本設計とする理由は、『I-02|2MW/8MWhは本当に必要か――JESDIが4〜5MWhを基本設計とする理由』で詳しく説明します。

土地の広さに加え、系統・搬入・施工・保守の条件を確認する。(概念イラスト)
土地の広さに加え、系統・搬入・施工・保守の条件を確認する。(概念イラスト)

搬入経路は土地取得前に確認する

JESDIの構成では小型コンテナを採用し、受変電設備であるキュービクルも分割して搬入することで、搬入条件への対応力を高めています。一つの目安として、引越し用の8トントラックが通行できる道路であれば、搬入できる可能性があります。

ただし、確認するのは道路幅だけではありません。

  • 接道幅員と搬入口の有効幅
  • 車両が曲がれる交差点・旋回スペース
  • 橋梁や道路の重量制限
  • 電線、樹木、標識などの上空障害
  • クレーンの設置位置と作業半径
  • 設備の仮置き場所と据付順序

搬入の最終判断は、施工会社と現地を確認しながら行います。特に車両の旋回やクレーン配置は、物流だけではなく施工手順と一体で検討する必要があります。

地盤・造成は調査によって判断する

重量のある設備を長期間設置するため、地盤条件の確認は欠かせません。JESDIでは、地盤の硬さを調べるサウンディング調査や、荷重をかけて支える力を確認する載荷試験などを用いて、必要な支持力が得られるかを判断します。

地盤が弱い場合でも、地盤改良や基礎設計によって対応できる可能性があります。しかし、追加工事費が大きくなれば、土地取得価格が安くてもプロジェクト全体では割高になります。

そのため、地盤の良し悪しだけではなく、必要な対策、その費用、工期への影響まで含めて評価します。JESDIでは、ダム工事の経験を持つ土木チームとも連携し、基礎・造成の実現性を確認しています。

法令・権利は自治体ごとに確認する

蓄電所用地では、所有権や地目だけでなく、複数の法令や行政判断を確認する必要があります。主な確認対象には、次のようなものがあります。

  • 都市計画法と都市計画区分
  • 建築基準法上の取扱い
  • 消防法
  • 農地法と農地転用の可否
  • 埋蔵文化財
  • 景観法
  • 河川法

雑種地や宅地は検討しやすい一方、農地でも転用が可能であれば候補になり得ます。ただし、農用地区域などの指定と転用条件を確認し、必要な転用や許認可が成立しない土地は対象外となります。

蓄電池コンテナの法的な取扱いなど、地域によって判断が異なる論点もあります。そのため、一般論だけで判断せず、候補地を所管する自治体へ直接確認することが重要です。

近隣環境と騒音

近隣住宅との距離や周辺の土地利用も確認します。JESDIでは事業用地ごとに騒音シミュレーションを行い、必要に応じて設備配置や防音対策を検討します。

土地購入前と工事実施前には、近隣への挨拶と事業説明を行います。事業内容を伝え、懸念を早期に把握して、設備配置や工事計画へ反映します。承諾の要否は、条例や権利関係など個別の条件に応じて確認します。

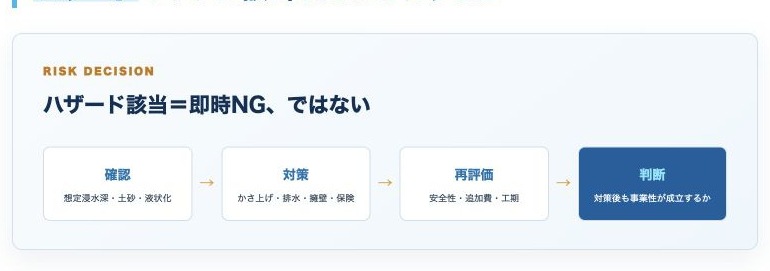

ハザードマップに該当したらどうするか

土地取得前には、洪水・内水、土砂災害、津波・高潮、液状化などの自然災害リスクを確認します。ただし、ハザード区域に該当しただけで、直ちに不適格と判断するわけではありません。

水害であれば基礎のかさ上げや排水計画、土砂災害であれば擁壁などの防護対策を検討します。さらに、保険を含むリスク移転策、追加工事費、工期への影響を整理し、対策後も安全性と事業性を確保できるかを判断します。

JESDIには、水害や土砂災害のハザードがある地域で建設へ進めた実績があります。重要なのは「ハザードがあるか」だけではなく、「どの程度のリスクがあり、現実的な対策が可能か」です。土木チームと対策を具体化し、その効果と費用まで検討します。対策後も許容できないリスクが残る場合は、採用を見送ります。

JESDIの視点

土地と系統は別々に評価しない

条件の良い土地でも、系統接続の可能性が低ければ蓄電所案件にはなりません。JESDIでは、候補地の周辺系統を独自に一次評価し、接続検討へ進む価値があるかを確認します。正式な接続条件は電力会社との協議で確認しますが、その前段階から土地と系統を合わせて見ています。

また、すでに電力会社との協議が進んでいる案件では、電力契約上のステータスも確認します。工事負担金の増額や連系時期の長期化につながる系統状況の変化を把握し、土地取得後に事業性が崩れることを防ぎます。

JESDIの実践

JESDIの土地DDが一般的な不動産DDと違う理由

一般的な不動産DDは、権利、法令、境界、土地利用などを中心に確認します。JESDIの土地DDは、それに加えて、蓄電所として実際に完成・運用できるかまで確認します。

工事会社による現地確認、法令DD、地盤調査、搬入計画、ハザード対策、系統ステータスを横断して評価するためです。

「この土地に何が引っかかるか」で調査を終えず、「どの設備を、どう運び込み、どのような基礎や対策で建てるか」まで具体化する。施工と系統の実務を土地選びに持ち込むことが、JESDIの土地DDの特徴です。

例えば、JESDIが2025年に栃木県内の約10地点で接続検討を進めた際には、回答後に容量確保へ進む段階で、約半数に競合案件の先行が確認されました。土地の条件を満たしていても、想定した系統条件で進められるとは限りません。

また、取得後に搬入や許認可などの未確認事項が明らかになると、計画の見直しや追加費用につながります。「土地ID」や接続検討回答書があることだけで購入を決めず、建設条件と容量確保の状態を突き合わせます。

JESDIが大切にすること

JESDI WAY

良い土地とは、単に安くて広い土地ではありません。用地・施工・系統・リスク対策を一体で評価し、運用開始まで進められる土地を選ぶことが重要です。

結論

蓄電所用地を選ぶときは、面積や土地価格だけで判断してはいけません。接道・搬入、地盤、法令、近隣環境、自然災害、系統接続を取得前に確認する必要があります。

問題が見つかった場合も、直ちに候補から外すのではなく、技術的に対策できるか、追加費用を含めて事業性が成立するかを判断します。

土地の取得はプロジェクトの出発点です。最初の土地評価でリスクを洗い出すことが、その後の設計・調達・施工の手戻りを減らし、再現性のある開発につながります。
