一枚の回答書の先に、確かめるべき条件がある。
接続検討回答書があっても、完成できる案件とは限りません。系統の確度、土地の権利、建設可能性をどう確認するかを解説します。
この記事でわかること
- 接続検討回答書で分かることと分からないこと
- 回答取得と容量確保が異なる理由
- 本申請を行っただけでは、接続条件がすべて確定しない理由
- 案件購入前に確認すべき資料
- JESDIが実案件で経験した容量確保のリスク
土地IDと回答書を理解する
JESDIの視点
「土地ID」がある。その中身はどこまで進んでいるのか
蓄電所の取引では、土地と系統接続に関する申請・回答などを含む案件を「土地ID」と呼ぶことがあります。けれども、その呼び方だけでは、土地を使う権利や、電力会社との手続きがどこまで整っているのかは分かりません。
接続検討の回答を得た土地と、容量確保が進み、建設条件まで確認できた土地は、同じ状態ではありません。JESDIは、その違いを資料と電力契約の実際の進み具合から確認します。
接続検討回答書とは
接続検討回答書は、電力会社が申込み時点の設備仕様や系統状況をもとに、接続に必要な工事、概算工事費、所要工期などを示す資料です。
系統用蓄電所の案件評価では欠かせない資料ですが、回答書を取得しただけで蓄電所の建設や受電が保証されるわけではありません。
回答書が示すのは、あくまでも一定の前提条件に基づく「接続の可能性」です。

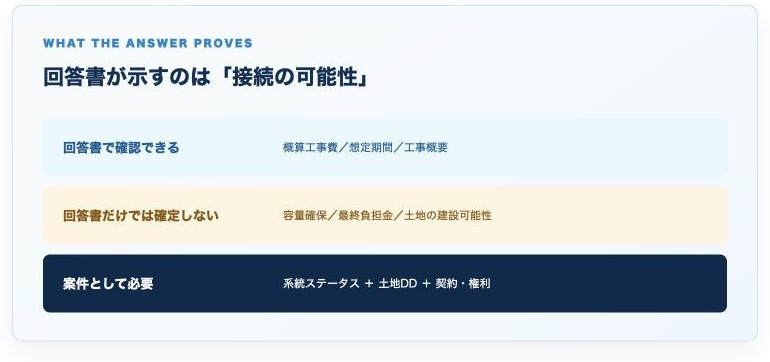

回答書で分かること
JESDIが最初に確認するのは、主に次の3点です。
- 想定される工事負担金
- 想定される連系期間
- 電力会社側で必要となる工事内容
系統変化や上位系統の改造が前提になっていないかも確認します。工事内容によっては、費用だけでなく、用地、搬入、施工工程にも影響が及ぶためです。
特に工事内容は、単に電力会社側の問題ではありません。連系柱の位置が変われば搬入経路へ影響し、系統工事が長期化すれば設備調達や工事契約の時期も見直す必要があります。
回答書に書かれた数字だけではなく、その数字の前提となる工事と系統条件を読むことが重要です。
回答書だけでは確定しないこと
接続検討回答書に記載された工期や負担金は、回答書作成時点の条件に基づくものです。連系承諾を得るまで、最終的な工期や工事費が確定したとはいえません。
電力会社との詳細協議、他案件の申込み、系統状況の変化、設計条件の変更によって、回答内容が変わる可能性があります。また、工事費負担金は工事完了後の精算まで最終額が確定しない場合があります。
[電力広域的運営推進機関](https://www.occto.or.jp/institution/access/kentou/access_process.html)は、接続検討回答書の有効期限を原則1年と案内しています。古い回答書をそのまま案件価値の根拠にすることにも注意が必要です。
JESDIの視点
回答取得と容量確保は違う
接続検討回答書を取得したことと、接続容量を確保したことは同じではありません。JESDIは、電力会社が接続を承諾する「連系承諾」を、容量確保の重要な節目として扱います。
JESDIの考え方は、**「連系承諾を得て初めて価値が生まれる」**というものです。回答書があるという段階から、実際の系統接続へ進める確度が高まる段階へ、その内容が変わるためです。
ただし、連系承諾だけですべての建設条件が整うわけではありません。JESDIは、承諾に至る前に土地・許認可の判断をほぼ終え、それぞれの条件を合わせて事業化を進めます。手続きや容量確保の扱いは一般送配電事業者ごとに確認します。
本申請をすれば確定するのか
本申請・契約申込みを行うと、電力会社側の詳細設計や協議が進みます。しかし、申込みを行っただけで工期、負担金、容量が直ちに確定するわけではありません。
ここで分けて考えたいのが、申込書の提出、正式な受付に伴う連系予約、連系承諾によるその確定です。どの段階にあり、何が残っているかで、その案件の見通しは変わります。
「本申請済み」「保証金支払済み」「負担金支払済み」といった表現だけで判断せず、連系承諾の有無と、電力会社が認識している容量確保の状態を確認する必要があります。
系統面が進んでも土地DDは別に必要
容量確保ができても、その土地へ実際に蓄電所を建設できるとは限りません。土地の条件やリスクを調べる「土地DD(デューデリジェンス)」が、別に必要です。
搬入経路、地盤、ハザード、法令、近隣環境、配置面積などの土地DDは、系統協議とは別に確認する必要があります。

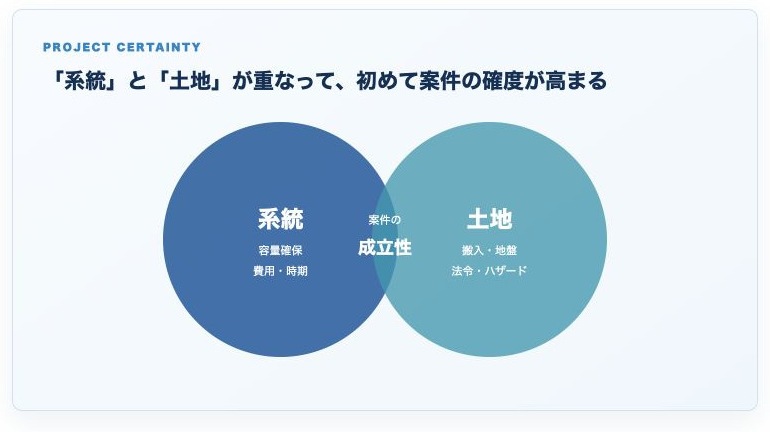

したがって、完成可能性の高い案件には、少なくとも次の2つが必要です。
1. 系統面で容量確保の状態が確認できていること 2. 土地DDによって建設可能性が確認できていること
電力契約と土地契約の条件を照合し、必要な許認可や設計・施工など、完成までに残る工程も確認します。どちらか一方だけを見て、案件全体の成立を判断することはできません。
案件購入前に確認する資料
JESDIは、回答書だけではなく、複数の資料を突き合わせて案件の真正性と進捗を確認します。
- 案件概要書
- 公図・登記簿謄本
- 接続検討申込書
- 接続検討回答書
- 連系承諾書類(取得済みの場合)
- 発電量調整供給契約の申込書・受付書
- 接続供給契約の申込書・受付書
- 工事費負担金等の支払いを確認できる資料
- 接続検討申込時のレイアウト
- 現地案内図
土地、名義、申請地点、設備仕様が一致しているかを確認します。土地の権利や電力契約を引き継ぐ場合は、そのための手続きも確認します。
回答書に書かれた場所と、購入する土地は本当に同じか。申請した設備と、実際に建てる設備は合っているか。書類を一枚ずつ集めるだけでなく、相互につながっているかまで見ることが重要です。
JESDIの実践
回答書だけで案件を買うリスク
回答書取得後、容量確保へ進むまでには時間がかかります。その間に他案件が先に容量を確保し、当初見込んでいた接続枠を確保できなくなる可能性があります。

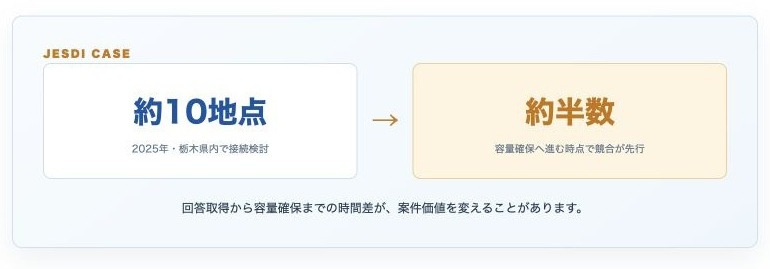

JESDIでは2025年、栃木県内の約10地点について接続検討を進めた際、回答後に容量確保へ進んだ結果、約半数で競合案件が先行していた事例を経験しています。
土地の条件が良く、接続検討の回答も出ている。それでも、想定した条件で次へ進めるとは限らない。この経験が、回答書の取得と容量確保を分けて判断する理由の一つです。
回答書だけを前提に土地や設備へ費用を投じていると、容量を確保できなかった場合にその投資が無駄になる可能性があります。
案件購入契約では、容量確保などを条件とする停止条件や決済条件を設ける方法も考えられます。具体的な契約条件は、案件内容に応じて専門家と確認する必要があります。
JESDIが大切にすること
JESDI WAY
回答書の有無ではなく、電力契約上の実際のステータス、土地・申請地点・名義の一致、土地DDの完了状況を確認して案件を評価します。
結論
接続検討回答書は、案件を調べるための重要な資料です。ただし、回答だけで容量確保や事業化が確定するわけではありません。 JESDIは「連系承諾を得て初めて価値が生まれる」と考え、土地・許認可の判断を先に進めながら、電力会社が認識する実際の手続きの状態を確認します。書類の有無を、建設と運用へ進める確度に置き換えて評価します。
