回答を受け取ることから、受電までを見通すことへ。
蓄電所は、土地と設備だけでは系統につなげません。接続検討から連系承諾、工事、受電まで、電力会社との協議の流れを解説します。
この記事でわかること
- 接続検討から受電までの基本的な流れ
- 接続検討回答で分かることと未確定事項
- 容量確保・連系承諾・工事負担金の関係
- 電力会社やエリアによって手続きが異なる理由
- JESDIが工程を短縮するために管理していること
系統協議を理解する
系統協議とは
系統用蓄電所は、電力会社の送配電網へ接続して充放電します。そのため、事業者が設備を建設するだけでは運用できず、一般送配電事業者との系統アクセス手続きが必要です。
系統協議では、主に接続可能な容量、系統連系工事の内容、工事費負担金、連系までの期間を確認します。工事費負担金とは、系統へ接続するための工事費のうち、事業者が負担する金額です。
これらは一度の申込みで全て確定するものではありません。接続検討、契約申込み、連系承諾、工事という段階を経て、内容が具体化していきます。
JESDIが進める基本的な流れ
JESDIでは、候補地と周辺の電力系統を調べる独自の「系統DD」を行い、接続検討へ進む価値があるかを一次評価したうえで、一般送配電事業者へ接続検討を申し込みます。
JESDIが管理する主な節目は次のとおりです。工事や準備は、条件が整ったものから並行して進めます。

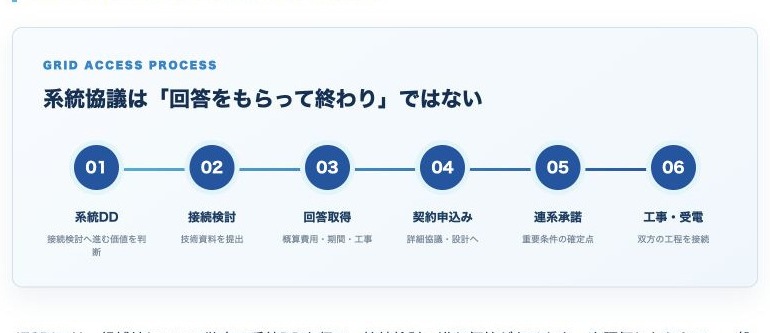

1. 候補地と周辺系統の一次評価 2. 接続検討の申込み 3. 接続検討回答の受領 4. 契約申込みと必要書類の提出 5. 保証金等の手続き 6. 詳細設計と電力会社との協議 7. 連系承諾 8. 工事費負担金の手続きと系統工事 9. 蓄電設備の完成・試験 10. 受電日の調整と受電
事前相談は制度上任意で用意されています。JESDIの標準的な進め方では、まず独自の系統DDを実施し、その結果を踏まえて接続検討へ進みます。ただし、エリアや案件条件によって必要な手続きは異なるため、各一般送配電事業者のルールに従います。

接続検討では何を提出するのか
接続検討では、蓄電所のレイアウト、蓄電池や電力変換装置であるPCSなどの設備仕様、充放電する電力の大きさ、保護・制御に関する情報などを提出します。
電力会社はこれらの情報をもとに、接続予定地点の系統状況、必要な増強工事、アクセス線のルート、所要工期、工事費などを検討します。
提出情報が不足していたり、後から設備仕様が変わったりすると、再検討や設計変更が必要になる場合があります。そのため、接続検討の段階から設備構成を一定程度具体化しておくことが重要です。
接続検討回答で分かること

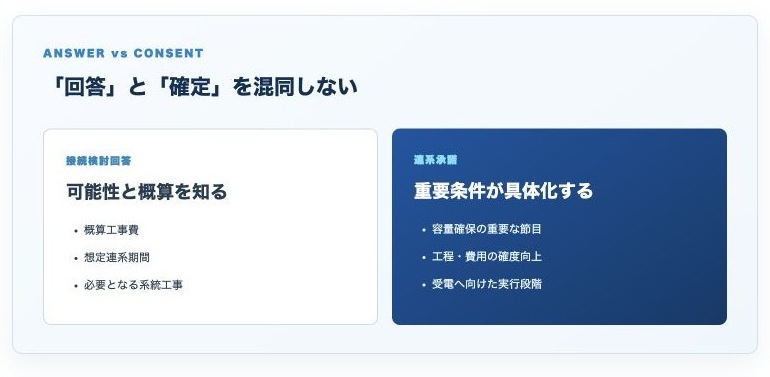

接続検討回答では、主に連系に必要と見込まれる期間と、工事費負担金の概算を確認できます。
ただし、回答時点の系統状況と前提条件に基づく検討結果であり、実際の工期や最終的な負担金が確定したわけではありません。申込みの集中や系統状況の変化、設計の進展によって、内容が変わる可能性があります。
電力広域的運営推進機関は、接続検討回答書の有効期限を原則1年と案内しています。回答から時間が経過した案件では、契約申込み前に再検討が必要になる場合もあります。
JESDIの視点
容量確保はいつ成立するのか
JESDIでは、電力会社が接続を承諾する「連系承諾」を重要な節目として管理しています。申込書の提出、正式な受付に伴う連系予約、その予約が確定する連系承諾を区別し、どこまで進んでいるかを確認します。
ただし、空き容量の確保方法や手続きの詳細は、一般送配電事業者によって異なります。送配電等業務指針に基づき、各社が系統アクセスルールを定めているためです。
したがって「本申請を出したから容量が確保された」と一律には判断できません。案件を評価するときは、申請名称ではなく、電力会社との協議がどこまで進み、どの時点で何が確定しているかを確認する必要があります。
本申請・契約申込みで何が変わるのか
契約申込みを行うと、電力会社側の詳細設計や具体的な協議が進みます。しかし、申込みを行っただけで工事負担金や工期が確定するわけではありません。
連系承諾は、接続条件や工事計画を具体化する重要な節目です。ただし、その後の工事内容によって費用が変わることもあり、工事費負担金は工事完了後の精算まで最終額が確定しない場合があります。
「申込済み」「容量確保済み」「連系承諾済み」。似た言葉に見えても、案件の進み具合は異なります。JESDIはその言葉だけで判断せず、電力会社が認識している状態を直接確認します。
工事から受電まで
系統工事と蓄電所側の建設は、別々に進めればよいわけではありません。電柱・架空線など電力会社側の工事と、基礎工事、設備搬入、電気工事を同期させる必要があります。
蓄電設備が完成した後は、電気主任技術者による絶縁耐圧試験などを行い、安全措置を確認します。そのうえで電力会社と具体的な受電日を調整します。
JESDIの視点
なぜ工程が長期化するのか

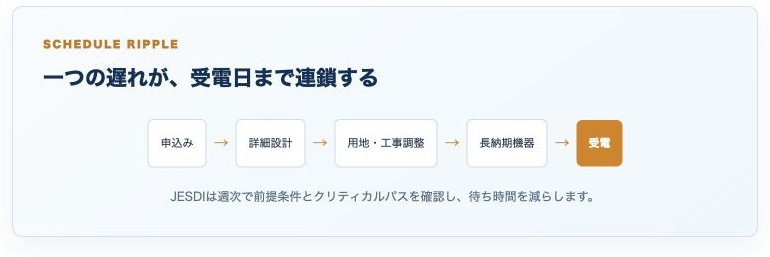

容量が確保される前に系統状況が変わり、接続検討回答時には想定されていなかった工事が必要になると、連系期間が大きく延びる可能性があります。
また、連系柱や架空線の設置場所に関する調整、電力会社側の繁忙、設備仕様の変更などによっても工程は動きます。電柱工事の変更が設備の搬入経路へ影響することもあります。
系統協議は電力会社だけの工程ではなく、土地、搬入、設計、施工へ影響するプロジェクト全体の工程です。
エリアによって手続きが異なる
各一般送配電事業者は、送配電等業務指針に基づいて系統アクセスルールを作成しています。そのため、書類の提出方法、容量確保の時期、回答・協議の進め方などに違いがあります。
一つの地域で得た経験を、そのまま別の地域へ当てはめることはできません。申込み時点の受付条件や支払条件を確認し、エリアごとの窓口と協議する必要があります。
JESDIの実践
JESDIは系統協議をどう管理するのか
JESDIには、電力会社側の詳細設計の実務を理解する専門家がいます。設計がどこまで進んでいるか、何が未決定か、工事に進むために何をそろえる必要があるかを、電力会社へ直接確認します。
現地確認や土地所有者との調整を進めやすくする準備も行い、蓄電所側で先にできる作業を動かします。電力会社の回答を待つ時間も、プロジェクト全体を進めるために使います。
週次の定例会議では、電力会社側の状況、案件ステータス、回答事項、作業内容、次の期限を関係者で共有します。例えば電柱の位置が変われば、搬入経路やクレーン配置に影響しないかを施工会社と確認する。系統工事の日程が動けば、設備搬入や試験の予定を組み替える。
系統協議で起きた変化を、そのまま建設工程の変更へつなげる。この細かな調整を積み重ねることが、手戻りを減らし、受電までの工程を前へ進めるJESDIの方法です。
JESDIが大切にすること
JESDI WAY
系統協議を単独の手続きとして扱わず、設備の設計・調達・施工・受電と一つの工程表で管理することが、手戻りと遅延を減らします。
結論
電力会社との系統協議は、接続検討回答を取得して終わるものではありません。契約申込み、詳細設計、連系承諾、系統工事、設備試験、受電まで段階的に進みます。
各段階で確定する内容は異なり、電力会社やエリアによってもプロセスが変わります。
JESDIは、系統協議のステータスを詳細に把握し、蓄電所側の建設工程と同期させます。系統と建設を別々に管理しないことが、受電までの確度とスピードを高めるポイントです。
