導入事例
JESDIが手がけた蓄電所の、受電から市場参入までの実例。
Tags
Latest
導入事例5ftコンテナ搬入・物流

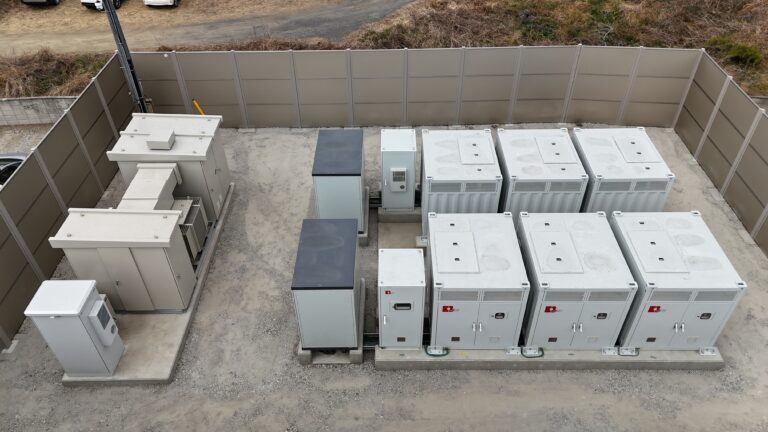

埼玉県鉢形蓄電所――搬入条件を乗り越え、71日で市場参入
埼玉県寄居町の鉢形蓄電所は、狭い乗り入れ道路や機器の通関による搬入日の変更を乗り越え、受電から71日で需給調整市場へ参入しました。土地・物流の制約への対応を紹介します。
約4分
導入事例工程管理

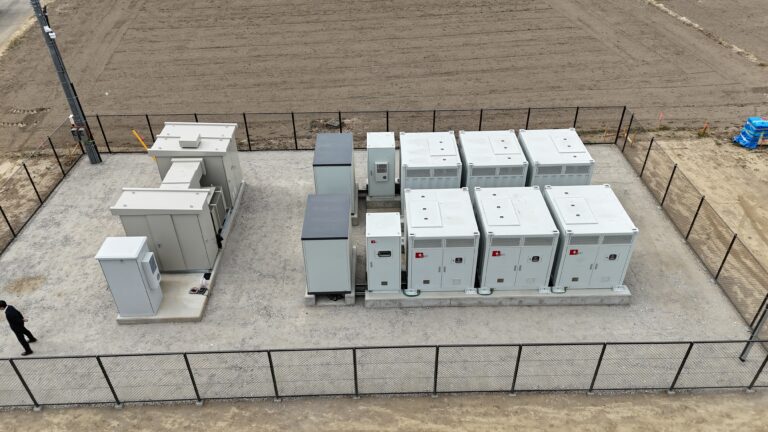

埼玉県七本木蓄電所――77日。同じチームの知見を運用開始へ
埼玉県上里町の七本木蓄電所は、受電から77日で運用を開始し、上奈良蓄電所と同じ日に需給調整市場へ参入しました。共通化した開発モデルと、案件ごとの調整を紹介します。
約4分
導入事例5ftコンテナ

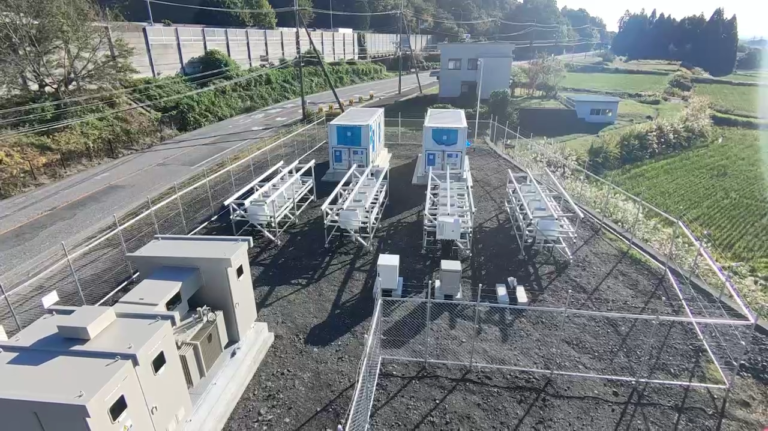

埼玉県上奈良蓄電所――81日で市場参入まで進めたプロセス
埼玉県熊谷市の上奈良蓄電所(2MW/5MWh)は、受電から81日で運用開始。5ft構成の統合蓄電システムを採用し、コミッショニング4日+市場参入試験1日で立ち上げた実例を紹介します。
約4分
導入事例一次調整力

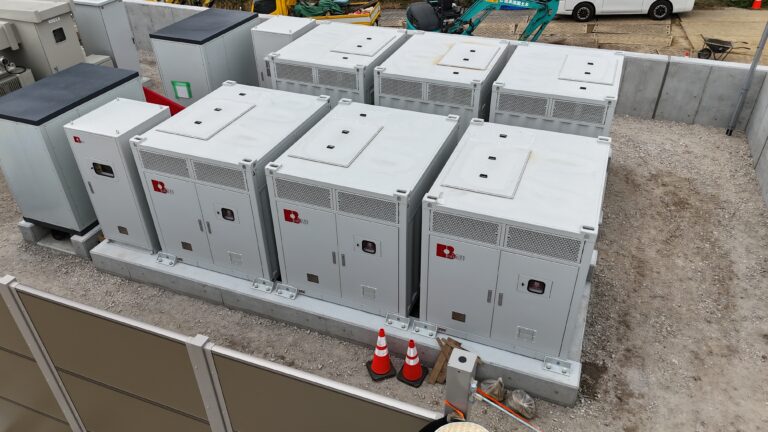

滋賀県愛荘町蓄電所――受電から市場運用開始まで55日
滋賀県愛荘町蓄電所(4MWh)は、受電から55日で需給調整市場の一次調整力へ参入しました。受電後に何を行い、通信工事や機器の課題を乗り越えて市場運用へつないだのかを紹介します。
約4分
導入事例試験・コミッショニング
数字で見るJESDI――市場参入までの日数と、現場の試験工程
受電から市場参入まで55日、81日、77日、そして現場作業4日+1日。JESDIが手がけた系統用蓄電所の実案件を数字で整理し、市場参入までに何をしているのかを紹介します。
約4分
